Головна » Новини » Кличко: вартість Плану стійкості Києва зменшили до 37 млрд грн, енергооб’єкти відновлені на 65%

Кличко: вартість Плану стійкості Києва зменшили до 37 млрд грн, енергооб’єкти відновлені на 65%

автор Шульга Ірина
0 коментарів

Мер Києва Віталій Кличко на засіданні Ради національної безпеки і оборони України прозвітував про хід відновлення енергетичної інфраструктури столиці та підготовку до опалювального сезону. Первісну вартість заходів у 67 млрд грн вдалося зменшити вдвічі завдяки реальній оцінці ресурсів та визначенню пріоритетів.

Про це повідомляє Київська міська рада, передає Київщина Інфо.

“У порівнянні з першою версією Плану попередню вартість заходів у 67 млрд грн зменшили вдвічі на підставі реальної оцінки фінансових та інших реально можливих ресурсів, визначення переліку пріоритетів, а також фахової деталізації й підготовки проєктів до виконання. Наразі загальна вартість складає 37 млрд грн, із яких 31 млрд грн – це кошторис заходів та проєктів загальнодержавного значення”, – повідомив Віталій Кличко.

Фінансування: як розподілили навантаження

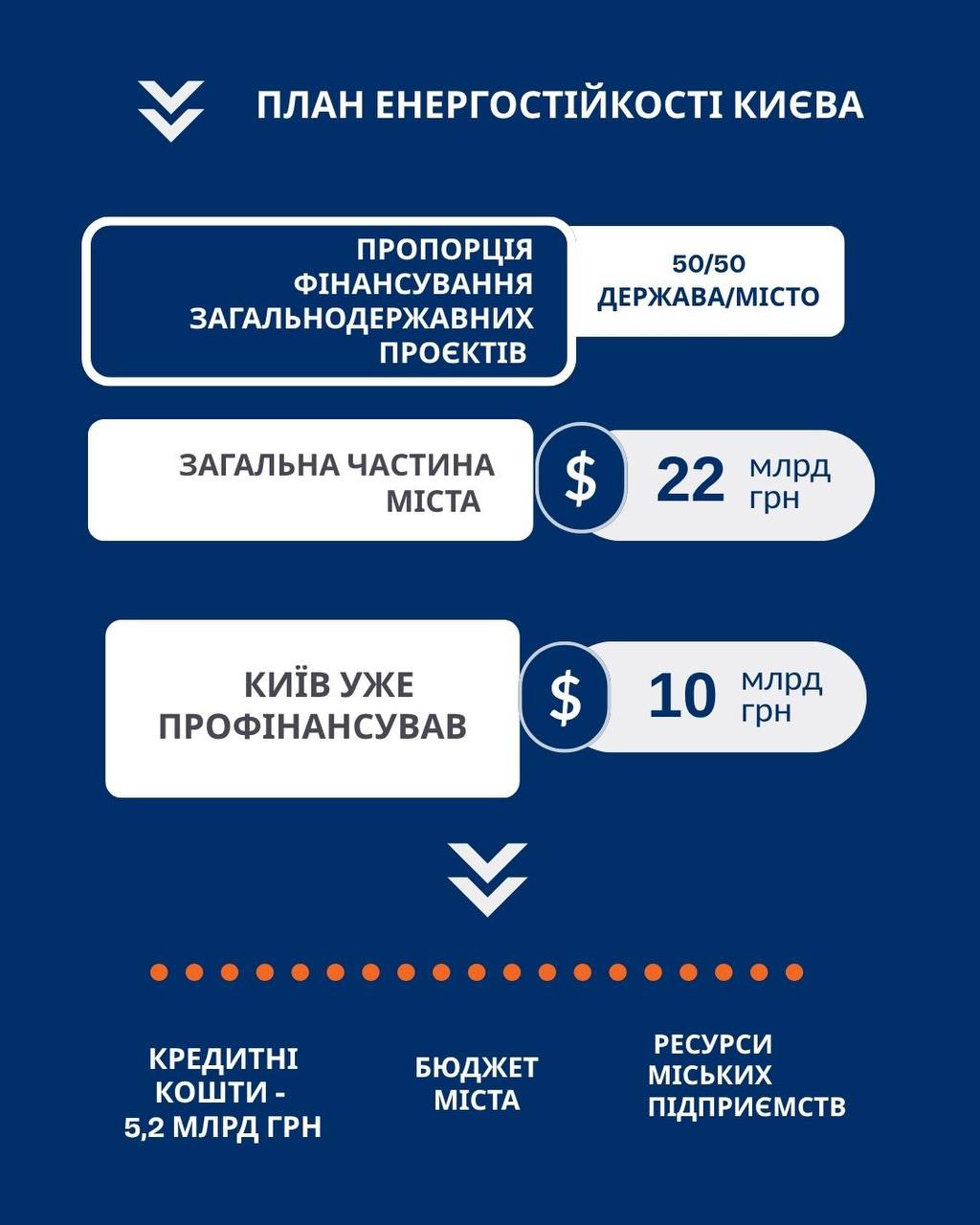

За словами мера, на старті роботи з Планом Київ погодився взяти на себе підвищене фінансове навантаження порівняно з іншими регіонами. Пропорція фінансування визначена як 50/50 – держава/місто.

“Таким чином, вартість робіт, покладених на плечі столиці, сягає більше 17 млрд грн. Крім того, додатково до міської частини плану включені проєкти, обумовлені винятковою специфікою столиці. Вони мають таке ж пріоритетне значення, як і загальнодержавні. Зокрема, це відновлення пошкоджених енергооб’єктів, енергостійкість житла та соціального сектору. Тож для Києва сума фінансування зросла вже до 22 млрд грн”, – підкреслив Кличко.

Мер зазначив, що Київ використовує й механізми кредитування, щоб забезпечити кошти. Вже вдалося залучити 5,2 млрд грн, зокрема кошти міжнародних партнерів. У цьому напрямі столиця мала також сприяння від Офісу Президента України.

Станом на сьогодні для реалізації Плану місто акумулювало вже понад 10 млрд грн. Додавати кошти Київ планує як за рахунок кредитування, так і перерозподілу бюджету міста.

Енергооб’єкти та тепло: стан робіт

“Першочергове завдання для старту опалювального сезону – це відновлення пошкоджених енергооб’єктів. На сьогодні рівень виконання робіт – 65%, адже масштаби руйнувань після обстрілів були колосальні. Тим не менше, до початку опалювального сезону необхідний план робіт ми плануємо виконати. Зокрема, інженерно-технічний захист ІІ рівня. Загальна вартість заходів 6,6 млрд грн. Місто самостійно виконує роботи на 16 елементах. Середній відсоток виконання – 66%. Агентство відновлення виконує роботи на 26 елементах”, – зазначив Кличко.

Він підкреслив, що на ремонт електрообладнання в житлових будинках місто спрямувало 800 млн грн. Паралельно ДТЕК міняє зовнішні електромережі та посилює підстанції на 120 об’єктах.

Місто також збільшує парк мобільних котелень і генераторів – як власними силами, так і за допомоги держави. За дорученням уряду столиці вже передають 12 котелень і 10 потужних генераторів. Збільшується кількість опорних пунктів обігріву, розроблений окремий план дій міських служб для допомоги маломобільним групам киян.

Завдяки міським програмам у столиці вже понад 2 000 будинків виконали заходи з енергостійкості. На цей напрям місто передбачило майже 500 млн грн. Кличко наголосив і на важливості зміцнення 21 опорної лікарні та соціальних закладів, що працюватимуть безперебійно навіть у найбільш критичні періоди.

Когенерація та резервне живлення

Щодо когенерації – місто виконує ці заходи самостійно, план до кінця року становить 200 МВт. Обладнання вже завезене і монтується, близько 57,6 МВт електроенергії вже надходить у загальну мережу країни.

Створення резервного живлення водопостачання також не передбачає державного фінансування – місто виконує ці роботи самостійно. Із запланованих 40 МВт побудували 3 дизельні електростанції потужністю 16,7 МВт, до кінця року планують завершити всі потужності.

“Найбільш складною частиною Плану є побудова системи резервного теплопостачання. У масштабах Києва тільки заміщення ТЕЦ це 2,1 ГВт. Виходячи з пропорції 50/50, місто законтрактувало обладнання і розпочало роботи на об’єктах загальною потужністю понад 1000 МВт. Агентство відновлення працює над об’єктами потужністю 564 МВт”, – зазначив Кличко.

Роботи з підготовки до опалювального сезону тривають, місто продовжує залучати кредитні кошти та перерозподіляти бюджет для завершення запланованих заходів.
